Как заказчику исполнить договор госзакупок
Исполните договор без рисков и блокировок: что делать заказчику по товарам, работам/услугам и СМР. Четкие чек-листы: акт и накладная, 3/10 р.д. на согласование, ЭСФ – 15 к.д., оплата – до 30 к.д. (10 р.д. для КТП), возврат ОИД/аванса, частичное исполнение и статус «Исполнен». Пошаговые инструкции портала, типовые формулировки, разбор ошибок.
Товар: как исполнить договор
Примите товар и оплатите поставщику за поставку по договорам госзакупок в следующей последовательности:
По договорам поставки электрической и тепловой энергии поставщик электронный акт и накладную не оформляет (п. 580 Правил ГЗ).
Договор по поставке бензина и дизтоплива
Договор о госзакупок бензина и дизтоплива стороны исполняют по нормам п. 581 Правил ГЗ в следующей последовательности:
1. Поставщик передает заказчику талоны или карты на ГСМ. На портале создает акт приема-передачи с товарораспределительными документами. Прикрепляет талоны или карту.
Товар: как исполнить договор
Примите товар и оплатите поставщику за поставку по договорам госзакупок в следующей последовательности:
- примите товар в пункте назначения и проверьте соответствие техспецификации.;
- получите через веб-портал от поставщика электронную форму накладной на отпуск запасов на сторону и электронный акт с отчетом о внутристрановой ценности;
- ели товар соответствует техспецификации – подпишите акт в течение 3 рабочих дней (п. 587 Правил ГЗ). При несоответствии отклоните акт и укажите причину.
- если требуется доп. проверка – уведомите поставщика через журнал согласования. На проверку даётся 10 рабочих дней (п. 587 Правил ГЗ). Если акт подписан после проверки, датой поставки считается дата его создания. При отказе – укажите причину. Поставщик обязан устранить несоответствия в срок по договору и создать новый акт. За просрочку поставки предусмотрена неустойка.
- в течение 15 календарных, дней как подпишите акт, поставщик оформляет электронную счет фактуру через ИС ЭСФ;
- оплатите на счет, указанный поставщиком в договоре;
- верните обеспечение исполнения договора (если поставщик надлежаще исполнил обязательства);
- распределите платежи, переведите договор в статус «Исполнен».
По договорам поставки электрической и тепловой энергии поставщик электронный акт и накладную не оформляет (п. 580 Правил ГЗ).
Договор по поставке бензина и дизтоплива
Договор о госзакупок бензина и дизтоплива стороны исполняют по нормам п. 581 Правил ГЗ в следующей последовательности:
1. Поставщик передает заказчику талоны или карты на ГСМ. На портале создает акт приема-передачи с товарораспределительными документами. Прикрепляет талоны или карту.
2. Заказчик получает уведомление о подтверждении акта. Затем заказчик утверждает представителя подписывающего акт, роль представителя должна быть «Утверждающий от заказчика». Заказчик подписывает акт.
3. На автозаправочных станциях заказчик получает ГСМ в объеме, указанном в акте приема-передачи по электронной доверенности по Приложению 46;

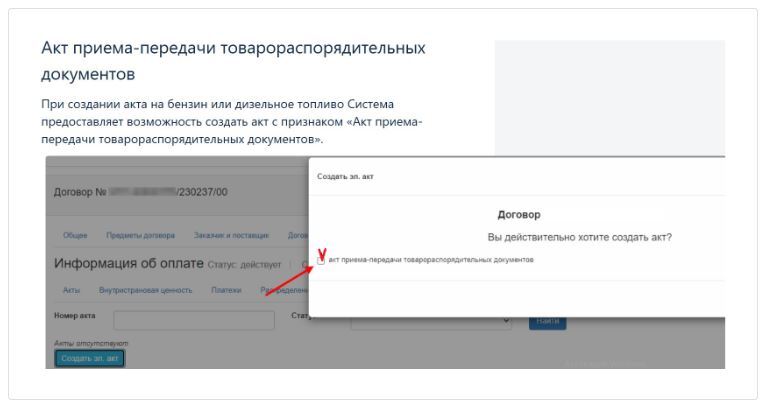

4. Поставщик через веб-портал во вкладке «Информация об оплате» создает электронную накладную и направляет её заказчику,
4. Поставщик через веб-портал во вкладке «Информация об оплате» создает электронную накладную и направляет её заказчику,
5. Затем, поставщик оформляет ЭСФ через информационную систему электронных счетов-фактур;
6. Заказчик подписывает накладную и получив ЭСФ, оплачивает поставщику за поставленный объем ГСМ в сроки установленные договором.
Закупка товара у отечественного производителя
Как указать сроки поставки при работе с поставщиком из реестра КТП
6. Заказчик подписывает накладную и получив ЭСФ, оплачивает поставщику за поставленный объем ГСМ в сроки установленные договором.
Закупка товара у отечественного производителя
- Если заключили договор госзакупок товаров с поставщиком из реестра казахстанских производителей (КТП), то соблюдайте условия пп.2) п.3.1 Договора госзакупок товаров:
- В течение десяти календарных дней со дня заключения договора оплатите Поставщику аванс в размере 50% от суммы договора (п. 2.3. Договора).
- Поставщик из реестра КТП не вносит: обеспечение аванса, обеспечения исполнения договора, андидемпинговую сумму(если она образовалась).
- Если Поставщик из реестра КТП нарушит условия договора, то при расчете неустойки общую сумму не превышайте 3 % от общей суммы Договора (п.7.3 Типовой договор госзакупок товаров).
- Установите срок на поставку товара не менее 60 календарных дней (п. 569 Правил ГЗ).
- Оплатите поставщику из реестра КТП за исполненный договор в течение 10 рабочих дней со дня утверждения акта (п. 2.3. Типового договора госзакупок товаров).
- Поставщик, включенный в Реестр КТП, не имеет права заменять товар казахстанского производства на иностранный при исполнении договора (п. 13.3. Типового договора закупок товара).
Как указать сроки поставки при работе с поставщиком из реестра КТП
Ситуация
Как указывать срок поставки в плане и договоре после введения 60-дневного срока для поставщиков из Реестра отечественных товаропроизводителей?Динара Янатханова
автор журнала «Государственный заказ. Вопросы и ответы», эксперт электронной
системы «ACTUALIS» по ГЗ
С 12 июля (Приказ МФ РК от 24 июня 2025 года № 321), внесли поправки в пункт 569 Правил ГЗ. Минимальный срок поставки товаров, выполнения работ или оказания услуг по-прежнему составляет не менее 15 календарных дней. Но, теперь для поставщиков из реестра казахстанских товаропроизводителей минимальный срок поставки – не менее 60 дней.
Укажите срок поставки в пункте плана одним из следующих способов:
- «Срок поставки по заявке заказчика». Направьте заявку после заключения договора. Учитывайте минимальные сроки: 15 календарных дней, а для КТП – 60 календарных дней. Заявку можно отправить через вкладку «Договор и согласование». Проследите, чтобы поставщик прочитал уведомление, чтобы избежать срыва исполнения.
- «Срок поставки в течение __ календарных дней со дня вступления договора в силу. В случае нахождения поставщика в Реестре казахстанских товаропроизводителей, срок поставки в течение 60 календарных дней»;
- «Срок поставки в соответствии с условиями договора, согласно пп. 11) п.3.1». Но, тогда в проекте договора при формировании объявления, добавьте (вручную) пп. 11) к п.3.1: «Срок поставки в течение __ календарных дней со дня вступления договора в силу. В случае нахождения поставщика в Реестре казахстанских товаропроизводителей, срок поставки в течение 60 календарных дней». Ведь в тексте договора нет срока поставки, и идет отсылка в п.1.1 на Приложения к Договору.
Срок поставки, указанный в плане по закупке товара, автоматически отобразится в технической спецификации (при ЗЦП, Конкурсе, Аукционе) и далее – в Приложении 1 к договору.
Внимание
Не указывайте срок поставки в техспецификации.
Срок поставки нельзя указывать в разделе технической спецификации – это не характеристика товара. Он автоматически подтягивается из пункта плана, поэтому важно сразу указать его корректно.
Практика показывает, что многие заказчики меняют срок в договоре по сравнению с объявлением, что нарушает п. 3 ст. 18 Закона ГЗ. В итоге в приложении к договору в графе «Планируемый срок поставки» отражается срок из плана, а в графе «Срок поставки по договору» – срок, который заказчик самостоятельно установил при формировании договора. Противоречие в договоре приводит к судебным разбирательствам.
Работа и услуга: как исполнить договор
После выполнения договора поставщик направит вам через веб-портал:
Действия заказчика:
После выполнения договора поставщик направит вам через веб-портал:
- электронный акт выполненных работ / оказанных услуг,
- отчёт о внутристрановой ценности.
Действия заказчика:
- Примите выполненные работы или услуги.
- Подпишите или откажите в принятии электронного акта не позднее 3 рабочих дней с даты его получения через веб-портал. При необходимости дополнительной проверки срок можно продлить до 10 рабочих дней, уведомив поставщика через портал в течение 3 дней.
- Ожидайте счёт-фактуру: поставщик оформит электронную счёт-фактуру в ИС ЭСФ в течение 15 календарных дней с момента вашей подписи акта (ст. 413 НК РК).
- Произведите оплату в сумме и сроки, указанные в договоре.
Внимание
Уведомите поставщика о своем решении
По п. 587 Правил госзакупок вы обязаны:
- в течение 3 рабочих дней с момента получения уведомления от поставщика подписать акт либо отказать с обоснованием;
- если требуется дополнительная проверка – вы можете продлить срок до 10 рабочих дней, но обязательно уведомьте поставщика через веб-портал не позднее 3 рабочих дней с момента получения уведомления.
Поставщики не оформляют акт через веб-портал в следующих случаях:
ЗАКАЗЧИК: как исполнить договор о госзакупках строительно-монтажных работ
1. Заключили договор – обеспечьте условия для начала работ
2. В течение 5 рабочих дней – выдайте аванс
Перечислите аванс, предусмотренный приложением 1 к договору, после того, как подрядчик внесёт:
3. Получите акт выполненных работ (АВР) через систему https://equrylys.kz/
4. В течение 3 рабочих дней – утвердите или откажитесь от акта
5. Оплатите этап работ
Перечислите оплату не позднее 30 календарных дней с даты утверждения акта.
Учитывайте:
6. При выявлении дефектов – уведомите подрядчика письменно
7. По завершении работ – оплатите оставшиеся 5 %
После ввода объекта в эксплуатацию перечислите остаток:
ПОДРЯДЧИК: как исполнить договор о госзакупках строительно-монтажных работ
1. В течение 10 рабочих дней - внесите обеспечения
2. Получите аванс и выплатите субподрядчику (если есть)
3. В течение 5 рабочих дней - предоставьте заказчику документы
4. Выполняйте работы в соответствии с проектом
5. По завершении этапа - сформируйте документы
6. После утверждения акта - выпишите счёт-фактуру
7. Получите оплату и рассчитайтесь с субподрядчиком
8. Поддерживайте связь с заказчиком
9. По завершении строительства - сдайте объект
10. Соблюдайте конфиденциальность
11. Устраните дефекты при необходимости
12. Участвуйте в проверках
Срок сдачи работ: что считается исполнением – отправка акта или его подписание
- по договорам на услуги связи;
- по услугам, учитываемым по приборам учёта (водоснабжение, канализация, газоснабжение) – п. 584 Правил ГЗ;
- по финансовым операциям , включая страхование и перестрахование – п. 583 Правил ГЗ и пп. 6) п. 2 ст. 397 НК РК.
ЗАКАЗЧИК: как исполнить договор о госзакупках строительно-монтажных работ
1. Заключили договор – обеспечьте условия для начала работ
- Освободите строительную площадку от самовольных построек, завалов и мусора.
- Обеспечьте перенос инженерных сетей (если требуется).
- Обеспечьте беспрепятственный доступ специалистов подрядчика на объект.
- Передайте подрядчику проектно-сметную документацию и иные необходимые документы.
2. В течение 5 рабочих дней – выдайте аванс
Перечислите аванс, предусмотренный приложением 1 к договору, после того, как подрядчик внесёт:
- обеспечение исполнения договора;
- обеспечение аванса.
3. Получите акт выполненных работ (АВР) через систему https://equrylys.kz/
- Подрядчик формирует и подписывает электронный АВР.
- Вы получите уведомление через веб-портал.
4. В течение 3 рабочих дней – утвердите или откажитесь от акта
- Подпишите акт выполненных работ или откажите с обоснованием в срок, установленный п. 587 Правил ГЗ.
- При необходимости продлите срок рассмотрения акта до 10 рабочих дней, уведомив подрядчика.
5. Оплатите этап работ
Перечислите оплату не позднее 30 календарных дней с даты утверждения акта.
Учитывайте:
- выданный ранее аванс (пропорционально);
- гарантийное удержание – 5 % от суммы договора.
6. При выявлении дефектов – уведомите подрядчика письменно
- Направьте письменное уведомление о несоответствиях.
- Подрядчик обязан устранить дефекты без дополнительных затрат для заказчика.
7. По завершении работ – оплатите оставшиеся 5 %
После ввода объекта в эксплуатацию перечислите остаток:
- если работы в пределах одного фин. года – в течение 30 дней после ввода;
- если срок более одного года – в последний год завершения.
ПОДРЯДЧИК: как исполнить договор о госзакупках строительно-монтажных работ
1. В течение 10 рабочих дней - внесите обеспечения
- Внесите обеспечение исполнения договора.
- Внесите обеспечение аванса.
2. Получите аванс и выплатите субподрядчику (если есть)
- Получите аванс от заказчика.
- Если привлекается субподрядчик из реестра КТП - выплатите ему 50 % от суммы субподряда в течение 5 рабочих дней (п. 3.3. Договор о закупках СМР)..
3. В течение 5 рабочих дней - предоставьте заказчику документы
- Календарный график производства работ.
- Организационно-технологическую документацию (ОТД) и график движения рабочей силы.
- Смету (оферту) на работы (пп. 22 п. 4.2. Договор о закупках СМР).
4. Выполняйте работы в соответствии с проектом
- Соблюдайте проектно-сметную документацию, утверждённые графики и применяйте материалы из утверждённой базы.
5. По завершении этапа - сформируйте документы
- Сформируйте и подпишите АВР в системе https://equrylys.kz/.
- Направьте акт заказчику через портал.
- Представьте отчёт о внутристрановой ценности.
6. После утверждения акта - выпишите счёт-фактуру
- Выпишите электронную счёт-фактуру через ИС ЭСФ.
7. Получите оплату и рассчитайтесь с субподрядчиком
- Получите оплату от заказчика.
- Перечислите средства субподрядчику из реестра КТП в течение 5 рабочих дней.
8. Поддерживайте связь с заказчиком
- По запросу направляйте информацию о ходе исполнения договора через веб-портал.
9. По завершении строительства - сдайте объект
- Подготовьте документы для акта приёмки в эксплуатацию.
- Добейтесь утверждения акта заказчиком.
10. Соблюдайте конфиденциальность
- Не передавайте документацию третьим лицам без письменного согласия заказчика.
11. Устраните дефекты при необходимости
- Устраняйте дефекты за свой счёт в согласованные сроки.
12. Участвуйте в проверках
- Обеспечьте доступ к информации, площадке и документации представителям заказчика.
Срок сдачи работ: что считается исполнением – отправка акта или его подписание
Ситуация
Если акт по договору направлен в срок, но заказчик подписал позже – могут ли начислить пеню за просрочкуДинара Янатханова
автор журнала «Государственный заказ. Вопросы и ответы», эксперт электронной
системы «ACTUALIS» по ГЗ
Нет, пеня не начисляется, если поставщик направил акт до срока, указанного в договоре. Сдача и приёмка по договору на работы – это этап после оформления акта, как установлено в п. 582 Правил ГЗ. Подписание акта заказчиком может занять от 3 до 10 рабочих дней, и это не считается просрочкой со стороны поставщика.
Если заказчик не подписал акт вовремя, не дал обоснованный отказ и не продлил срок, он считается принявшим работы. В этом случае у него нет права требовать неустойку. Если же заказчик всё же указал пеню в акте, поставщик может не согласиться – тогда взыскание возможно только через суд. Суд, скорее всего, откажет, если акт направлен в срок и подписан без возражений.
Условие, что дата направления электронного акта посредством веб-портала, считается датой поставки товаров, установлена только в условиях типового договора по предмету закупки Товар. В Работах/Услугах такого условия нет. Ориентируйтесь на последовательность исполнения, установленную пунктом 582 Правил ГЗ.
Перевод договора в статус исполнен на веб-портале
Оформите исполнение договоров до конца года.
Как на веб-портале оформить договор исполненный поставщиком в полном объеме
Для перевода договора в статус «Исполнен» на веб-портале заполните в Информации об оплате в блоке ПЛАТЕЖИ. Заполните сведения по оплате. Добавьте и ...
Оформите исполнение договоров до конца года.
Как на веб-портале оформить договор исполненный поставщиком в полном объеме
Для перевода договора в статус «Исполнен» на веб-портале заполните в Информации об оплате в блоке ПЛАТЕЖИ. Заполните сведения по оплате. Добавьте и ...
Источник публикации: Актион МЦФЭР
